Standalone μπαταρίες: Επενδυτικός «πυρετός» για merchant έργα και στο δίκτυο διανομής – Πάνω από 900 Μεγαβάτ ήδη οι αιτήσεις σύνδεσης στον ΔΕΔΔΗΕ

Ισχυρό ενδιαφέρον για την υλοποίηση αυτόνομων μονάδων αποθήκευσης με έσοδα αποκλειστικά από την αγορά, αξιοποιώντας τα αδειοδοτικά πριμ που θα προβλέπει η πρόσκληση του ΥΠΕΝ, καταγράφεται και για το δίκτυο διανομής. Είναι ενδεικτικό ότι μέχρι αυτή τη στιγμή οι αιτήσεις σύνδεσης που έχουν υποβληθεί στον ΔΕΔΔΗΕ αθροίζουν ένα χαρτοφυλάκιο άνω των 900 Μεγαβάτ, με χωρητικότητα 2,7 Γιγαβατώρες.
Το παραπάνω στοιχείο ανέφερε ο Δημήτρης Τσαλέμης, Διευθυντής Δ/νσης Πελατών Δικτύουτου ΔΕΔΔΗΕ, στην ετήσια εκδήλωση της ΠΟΣΠΗΕΦ στη Θεσσαλονίκη. Όπως υπενθύμισε ο κ. Τσαλέμης, ο ΔΕΔΔΗΕ ξεκίνησε να υποδέχεται αιτήματα από τις 6 Δεκεμβρίου 2024, μέσω της ηλεκτρονικής του πλατφόρμας. Επομένως, οι αιτήσεις έφτασαν να «φλερτάρουν» με το 1 Γιγαβάτ, μέσα σε μόλις τρεις κύκλους υποβολής.
Όπως έγραψε χθες το energypress, το ΥΠΕΝ φαίνεται να προκρίνει την ενίσχυση στα 2,5 Γιγαβάτ του συνολικού χαρτοφυλακίου που θα υπαχθεί στο μέτρο, από τα οποία τα 800 Μεγαβάτ θα αφορούν έργα στο ΕΔΔΗΕ. Σύμφωνα με το στέλεχος του ΔΕΔΔΗΕ, είναι σε αναμονή της Υπουργικής Απόφασης, που θα καθορίζει τα κριτήρια εφαρμογής του μέτρου, ώστε να ξεκινήσει να εκδίδει οριστικές προσφορές σύνδεσης.
Πρόσθεσε πως οι σταθμοί αποθήκευσης έχουν μεν συμβολή στη στάθμη βραχυκύκλωσης, όχι όμως και στο θερμικό όριο, εφόσον επιβληθούν οι κατάλληλοι περιορισμοί έγχυσης. Υπογράμμισε πως ο ΔΕΔΔΗΕ επεξεργάζεται σενάρια και έχει προσδιορίσει τους υποσταθμούς στους οποίους η σύνδεση standalone μπαταριών θα έχει μέγιστη συμβολή στην εκμετάλλευση των πόρων του Δικτύου, για αύξηση της ικανότητας σύνδεσης νέων ΑΠΕ. Η αναφορά αυτή φαίνεται να «φωτογραφίζει» πως στην πρόσκληση θα υπάρχουν χωροταξικά κριτήρια και για τις μονάδες αποθήκευσης που θα εγκατασταθούν στο ΕΔΔΗΕ.
Υπό προϋποθέσεις βιώσιμες οι μπαταρίες κάτω των 5 Μεγαβάτ

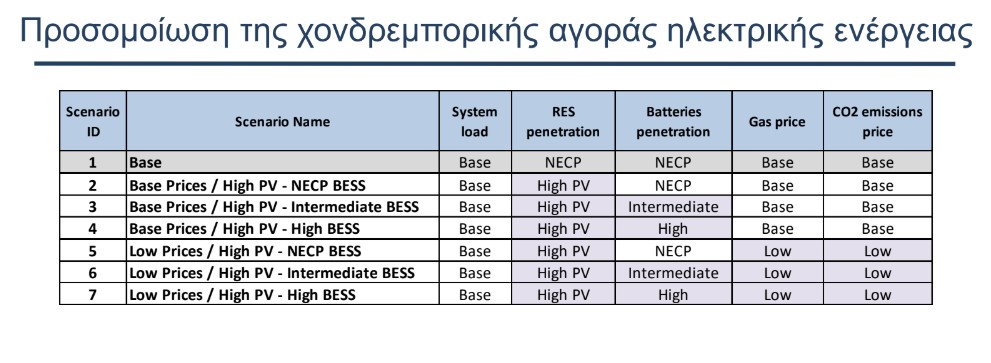

Από την άλλη πλευρά, τον ρόλο που παίζει η οικονομία κλίμακας στις standalone μπαταρίες που θα εγκατασταθούν στο ΕΔΔΗΕ, κατέδειξε παρουσίαση που πραγματοποίησε ο κ. Παντελής Μπίσκας, Καθηγητής στο ΑΠΘ, επίσης στην ετήσια εκδήλωση της ΠΟΣΠΗΕΦ. Κι αυατό γιατί, σύμφωνα με τις προσομοιώσεις που «έτρεξε» ο Καθηγητής, στο πλαίσιο της παρουσίασης, η βιωσιμότητα των επενδύσεων είναι συναρτημένη από την εγκατεστημένη ισχύ των έργων.

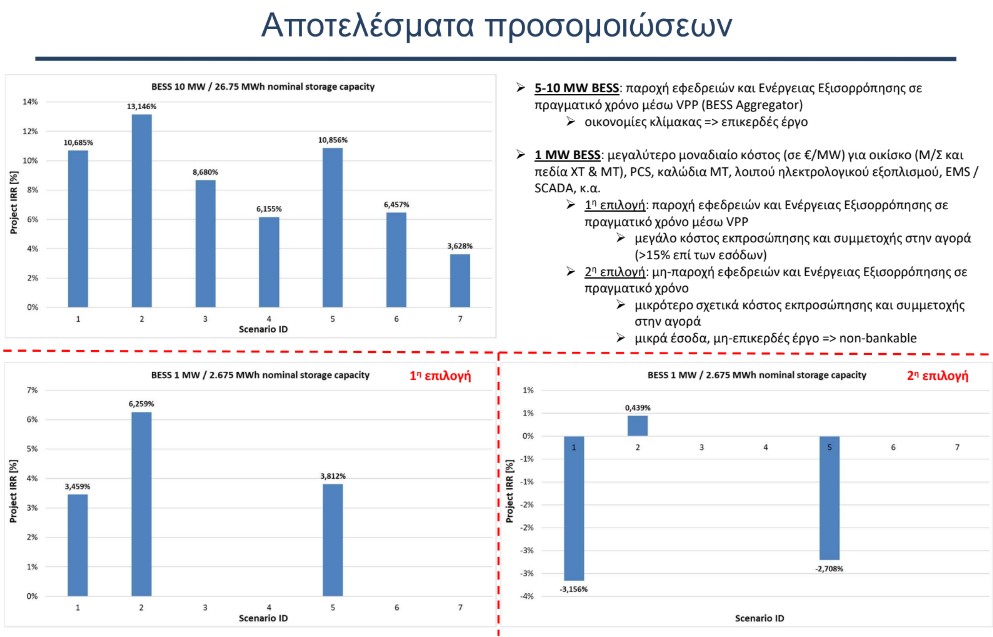

Πιο συγκεκριμένα, οι αυτόνομες μπαταρίες ισχύος άνω των 5 Μεγαβάτ είναι βιώσιμες σε όλα τα σενάρια που εξετάστηκαν με τις προσομοιώσεις, με βάση την εξέλιξη των τιμών αερίου και CO2, καθώς και της διείσδυσης ΑΠΕ και μονάδων αποθήκευσης. Επί της ουσίας, μία τέτοια μονάδα θα ήταν επικερδής ακόμη και αποκλειστικά μέσω του abritrage, με την οικονομική «απόδοση» να βελτιώνεται περαιτέρω στην περίπτωση παροχής εφεδρειών και Ενέργειας Εξισορρόπησης σε πραγματικό χρόνο μέσω VPP (Virtual Power Plant).
Στον αντίποδα, αν η εμπορική εκμετάλλευσή της περιοριζόταν μόνο στο abritrage, η επένδυση δεν θα ήταν οικονομικά βιώσιμη.


Αναθεώρηση στα 7 Γιγαβάτ του στόχου για αποθήκευση
Ο κ. Μπίσκας εκτίμησε επίσης πως θα αναθεωρηθεί ο στόχος του ΕΣΕΚ, για μονάδες αποθήκευσης 4,35 Γιγαβάτ έως το 2030. Όπως ανέφερε, ο στόχος θα αναπροσαρμοστεί στα 7 Γιγαβάτ, εντός των επόμενων 2-3 ετών, κυρίως λόγω των περίπου 17 Γιγαβάτ φωτοβολταϊκών σταθμών που θα λειτουργούν ήδη το 2028, καθώς και της έναρξης κατασκευής του καλωδίου Ελλάδας – Αιγύπτου που αναμένεται να μεταφέρει 2-3 Γιγαβάτ ενέργειας από ΑΠΕ με χαμηλό LCOE από την Αίγυπτο στην Ελλάδα.
Υπογράμμισε πως το ξεμπλοκάρισμα της δυνατότητας των επενδυτών για λήψη όρων σύνδεσης για σταθμούς αποθήκευσης με μπαταρίες με εμπορικούς όρους θα έχει πολλαπλά οφέλη, ξεκινώντας κατ΄ αρχάς από τον περιορισμό των περικοπών. Επίσης, θα επιφέρουν μεγαλύτερο ανταγωνισμό στην Αγορά Εξισορρόπησης (εφεδρείες, Ενέργεια Εξισορρόπησης), καλύτερη διαχείριση του συστήματος σε πραγματικό χρόνο, καθώς και μειωμένο κόστος προμήθειας ηλεκτρικής ενέργειας για τον τελικό καταναλωτή.
«Το τελικό αποτέλεσμα θα είναι πως σε 12-24 μήνες από σήμερα θα συζητούμε πόσα εύκολα και ανέξοδα περιορίσαμε σε ελάχιστο επίπεδο το πρόβλημα των υψηλών περικοπών ΑΠΕ στο ελληνικό σύστημα ηλεκτρικής ενέργειας», σημείωσε χαρακτηριστικά.
